Solární boom nekončí. Trh se však stabilizoval a lhůty dodání fotovoltaik se zkracují

Vloni odstartoval v České republice velký solární boom. Hlavně domácnosti se začaly zajímat o solární elektrárny, na jejichž instalaci leckdy musely čekat i rok. Letos se trh postupně stabilizuje. Distributoři i dodavatelé zavedli kroky pro zlepšení situace a na střechách domů se tak čím dál častěji a hlavně rychleji objevují fotovoltaické panely.

Solární boom nekončí. Trh se však stabilizoval a lhůty dodání fotovoltaik se zkracují

ABSTRACT: High electricity prices in 2022 have driven more than 100,000 PV owners to apply for grid connection. At the distribution company EG.D of the E.ON Group, the number of applications rose by 430 % year-on-year and as much as 1,400 % in comparison to 2020.




Stoupající ceny elektřiny a plynu, nejistota spojená s energetickou krizí, ale i touha stát se částečně soběstačným vedla vloni spoustu lidí k otázce, jestli by se jim nevyplatila na střeše domu fotovoltaická elektrárna. Kladně si odpovědělo v roce 2022 více než 100 000 zájemců, kteří podali žádost o připojení obnovitelných zdrojů do sítě, z velké části právě fotovoltaické elektrárny. Vývoj byl podle energetiků velmi těžko předvídatelný. U distribuční společnosti EG.D, která patří do skupiny E.ON, stoupl meziročně počet žádostí o 430 %, oproti roku 2020 to bylo dokonce o 1 400 %.

Chyběly panely, firmy nestíhaly instalovat a distributoři připojovat. Potom, co se rok 2023 přehoupl do své druhé poloviny, to však vypadá, že situace na trhu se začíná stabilizovat. „Výrazně se nám podařilo zkrátit dobu připojení a zároveň navýšit počty připojených fotovoltaik. Celkem jsme od začátku roku do sítě připojili více než 16 500 fotovoltaických elektráren. Je to více než za celý loňský rok. V minulém roce totiž bylo do naší sítě připojeno 11 500 zdrojů a podle dostupných dat zhruba 32 000 na celém území České republiky,“ vypočítává Pavel Čada, místopředseda představenstva EG.D.

Navíc se výrazně zkrátil čas, který uplyne od podání žádosti po finální moment, kdy elektrárna začne dodávat proud do sítě. Tato doba klesla v průměru z několika měsíců na dvacet dní. Energetici totiž zavedli řadu kroků, jež vedly ke zrychlení. Spustili on-line formulář, který velmi zefektivnil a zkrátil podávání žádostí, dále ještě více posílili kapacity pro instalaci fotovoltaik a letos v březnu pak EG.D jako první distributor v tuzemsku spustil tzv. mapu připojitelnosti. Tu do začátku srpna využilo přes 100 000 tisíc zájemců o fotovoltaiku.





DÍKY MAPĚ PŘIPOJITELNOSTI ZÍSKAJÍ ZÁJEMCI PŘEDSTAVU O SVÝCH MOŽNOSTECH

Speciální mapa dostupná na webu EG.D klientům se zájmem o solární elektrárnu na distribučním území této společnosti pomůže zjistit možnosti připojení přímo v místě, kde plánují elektrárnu instalovat. „Získají tak orientační informace o možnostech připojení už v první fázi plánování a budou vědět, co mohou čekat. Po zadání adresy se jim zobrazí jejich lokalita. Pokud je zbarvená modře, je v jejich místě kapacita přetoku omezena. I v „modrých lokalitách“ si klienti mohou pořídit fotovoltaiku, jen teď nemůže být s přetokem do sítě. Instalovat si mohou zatím bezpřetokovou solární elektrárnu, která pro ně může být dočasným řešením. Až dojde v lokalitě k posílení sítě a oblast se zase „otevře“, zákazník si bude moci požádat o povolení přetoků. Klienti tak díky mapě připojitelnosti získají orientační informace o možnostech připojení už v první fázi plánování a vědí, co mohou čekat,“ vysvětluje Libor Kolář, vedoucí koncepce sítí v EG.D.

I přese všechny zavedené kroky eviduje distribuční společnost 12 % marných výjezdů na místa, kam se její pracovníci musejí vracet. Většinou se jedná o lokality, kde nebyly v pořádku všechny odpovídající podmínky, které stanovuje smlouva o připojení. „Za první pololetí letošního roku se jedná o více než 2 200 marných výjezdů. Nejčastějším problémem jsou například zdroje s chybějícími baterie­mi, anebo nesprávně připravená zapojení elektroměrových rozvaděčů,“ dodává Martin Marada, vedoucí měření společnosti EG.D.

Distributorům i dodavatelským firmám komplikuje připojování fotovoltaik i byrokracie. „Výrazně by pomohla změna modelu „first come, first served“, kdy celou požadovanou kapacitu musíme rezervovat tomu, kdo „přijde první“ – kapacita se tak relativně brzy vyčerpává. Rádi bychom také dosáhli změny v dotačních titulech, které by zohledňovaly a zvýhodňovaly přiměřený, nikoli zbytečně vysoký rezervovaný výkon,“ uvádí Kolář.

Zákazníci si totiž podle dat EG.D pořizují solární elektrárny se zbytečně vysokým výkonem. Vyrobenou elektřinu pak nespotřebují a posílají ji do sítě, jejíž kapacita se na některých místech vyčerpává. „Nicméně my jako distributor musíme mít takovou kapacitu sítě, abychom zajistili stabilní a bezpečné dodávky elektrické energie. Jediným dlouhodobým řešením je síť zmodernizovat. Budeme usilovat o to, abychom dokázali v těchto vybraných místech, primárně na jižní Moravě, zajistit zrychlenou rekonstrukci sítě,“ doplňují energetici.

I proto se energetici snaží co nejvíce komunikovat s obcemi, aby jim pomohli. Jako příklad uvádí německou spolkovou zemi Bavorsko. Zde je podle nich kooperace mezi distribučními společnostmi a státním aparátem na perfektní úrovni. „Obě strany chápou, že bez modernizace sítě to nepůjde,“ přiznává Šafář.

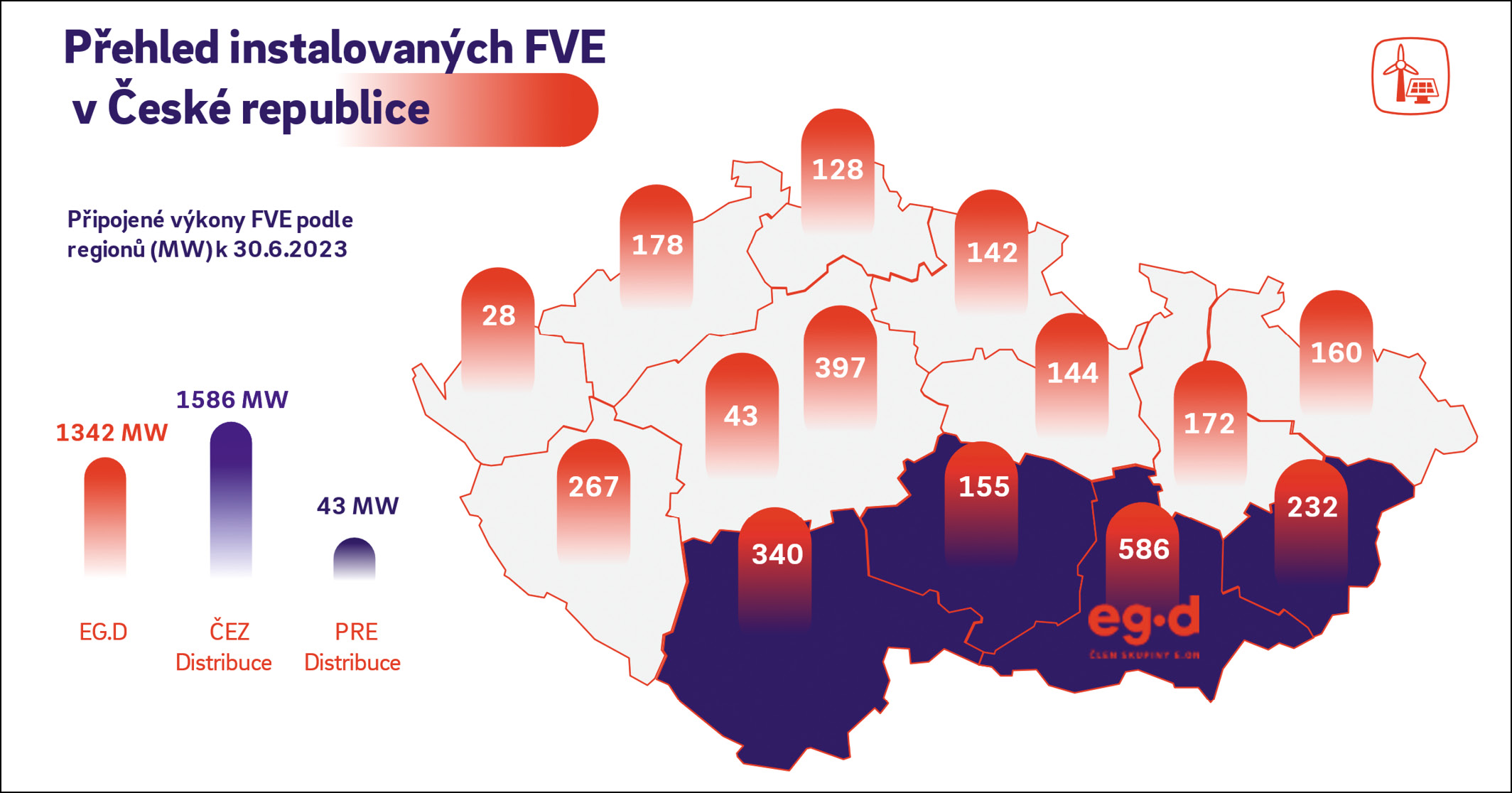

Zdroj: Solární asociace



LHŮTY DODÁVEK ELEKTRÁREN SE PRODLUŽOVALY

Někteří dodavatelé fotovoltaických řešení museli nejen kvůli problémům na straně distributorů, ale i z dalších důvodů odmítat klienty. Až letos postupně začali znovu přijímat zakázky. Na trhu se totiž se solárním boomem objevila spousta narychlo vzniklých firem, které neměly kapacity na instalaci, a tak se lhůty prodlužovaly.

I u stabilních velkých společností však nastaly problémy. Prodlužující se časy instalací v uplynulém období přiznává i E.ON Energie. „Viděli jsme, že situace na trhu je neudržitelná. Abychom dokázali nainstalovat všechny elektrárny v přiměřeném čase, museli jsme dočasně přestat přijímat nové poptávky a postupně jsme zaváděli všechna potřebná opatření pro zlepšení situace,“ připomíná Ondřej Hájek, vedoucí zákaznických řešení společnosti E.ON Energie.

Firma například digitalizovala procesy, posílila kapacity instalačních firem a zavedla nový informační systém. V průběhu loňska evidovala dvojka na tuzemském energetickém trhu průměrnou dobu instalace solární elektrárny jeden rok. „Tuto lhůtu se nám v uplynulých měsících podařilo výrazně snížit. Většinu regionů v České republice jsme schopni teď obsloužit za čtyři měsíce od poptávky až po instalaci,“ ujišťuje Hájek.

Zároveň upozorňuje, že v souvislosti s aktuálním děním na trhu s fotovoltaickými elektrárnami, kdy se někteří dodavatelé dostali do problémů, by klienti měli zbystřit při výběru dodavatele řešení. Mezi varovné signály pro zákazníky může aktuálně patřit například extrémně rychlá slibovaná doba dodání nebo požadovaná výše zálohy vyšší než 50 % celkové ceny. „Jednoduše řečeno, pokud něco zní příliš dobře, aby to byla pravda, většinou to pravda není. Jako v mnoha jiných oborech se vyplatí svěřit se do rukou instalační firmy, která má již letitou tradici. Koneckonců u fotovoltaické elektrárny vzhledem k její životnosti potřebujete, aby zde byla i za 20 let,“ upozorňuje Hájek.





DŮLEŽITÉ JE NEZAPOMÍNAT NA KVALITNÍ SERVIS

Ještě před pořízením fotovoltaické elektrárny je však nutné si uvědomit, že se jedná o dlouhodobou investici. Aby vyráběla elektrickou energii ještě za dvě dekády, měli by zákazníci myslet i na záruky a odpovídající servis. Kvalitní dodavatel zabezpečí tyto služby i po instalaci FVE. I proto je dobré vědět, že fotovoltaické elektrárny se skládají z různých částí a u mnoha firem se na každou z nich vztahuje jiná záruční doba. Například E.ON poskytuje na nejdražší komponenty, což je střídač a baterie, záruku 10 let. Na mechanické části fotovoltaických panelů dává záruku 12 let a výkon elektrárny pak garantuje po dobu 25 let. Pro správné fungování celého systému je také potřeba dodržovat i pravidelný servis. Majitel FVE by měl preventivní kontrolu provádět ve 2 až 3letém intervalu. Její cena se pohybuje v jednotkách tisíc korun.

Tomáš Brejcha

Související články

Na 50 ropných společností se v Dubaji zavázalo do 2030 přestat s emisemi metanu

Na 50 ropných společností, které dohromady tvoří polovinu celosvětové produkce, se dnes na klimatické konferenci OSN (COP28) v Dub…

ESG není jen o měření uhlíkové stopy. České firmy provází baťovská udržitelnost, říká Sůra

Jen málokterá firma se v poslední době nesetkala s pojmem ESG. Zkratka vyjadřující ekologickou a sociální odpovědnost vedení firem…

ČEZ po sněžení evidoval až 5900 míst bez proudu, hlavně ve středních Čechách

Energetická firma ČEZ po sněžení v noci na dnešek a dnes ráno zaznamenala až 5900 domácností bez elektřiny, nejvíce ve Středočeské…

E.ON eviduje 3200 domácností bez proudu, dopoledne jich bylo 10.500

Firma EG.D k dnešním 18:00 nadále evidovala asi 3200 domácností bez proudu. Dopoledne jich bylo 10.500, bez elektřiny jsou odběrat…

Na 117 vlád se zavázalo ztrojnásobit do roku 2030 obnovitelné zdroje

Na 117 účastníků klimatické konference OSN (COP28) v Dubaji se zavázalo ztrojnásobit do roku 2030 světovou kapacitu obnovitelných…

Kalendář akcí

Dny teplárenství a energetiky

23. 04. 2024 16:00 - 24. 04. 2024 00:00
Clarion Congress Hotel Olomouc

PRO-ENERGY CON 2024

07. 11. 2024 16:00 - 08. 11. 2024 00:00
Hotel Amande, Hustopeče, ČR
Odborná konference PRO-ENERGY CON pořádaná již od roku 2011, je již tradičním setkáním zástupců a předních odborníků všech energetických odvětví. Konf...

ENERGY-HUB je moderní nezávislá platforma pro průběžné sdílení zpravodajství a analytických článků z energetického sektoru. V rámci našeho portfolia nabízíme monitoring českého, slovenského i zahraničního tisku.

80817
Počet publikovaných novinek
2092
Počet publikovaných akcí
981
Počet publikovaných článků
ENERGY-HUB využívá zpravodajství ČTK, jehož obsah je chráněn autorským zákonem.
Přepis, šíření či další zpřístupňování jakéhokoli obsahu či jeho části veřejnosti je bez předchozího souhlasu výslovně zakázáno.
Drtinova 557/10, 150 00 Praha 5, Česká republika
